工作报告怎么写:用项目进度说清进展、问题与下一步

工作报告应让读者判断是否按计划推进、哪些偏差影响目标、需要谁作决定。用一套教学项目材料,演示在 InkFount 中组织报告、改清模糊状态、审阅 AI 修改,并把问题对应到后续安排。

发布于 2026年10月6日更新于 2026年10月6日1 分钟阅读
工作报告怎么写:用项目进度说清进展、问题与下一步

汇报推进中的项目时,工作报告要先说清三件事:**是否按计划推进,哪些偏差影响目标,需要谁作出什么决定。**工作总结侧重回顾成绩;项目进度报告则要让主管或协作方看完后,知道接下来怎样安排。

例如,接口尚未全部验证,会影响验收,就应在开头说明这一风险。若只写“联调正在推进”,读者无法判断是否需要介入。下面用一套教学材料演示如何写清项目进度,并在 InkFount 中把状态整理成可持续更新的报告。

先按里程碑整理实际状态

**教学示例,非真实项目;状态截止日为 2026 年 10 月 6 日。**下文日期均指当年。

里程碑与计划日期实际情况及偏差原因依赖与下一步负责人
需求确认:10 月 2 日已确认,具体完成日期未列明本例未列后续行动及负责人
接口联调:10 月 5 日登录、查询接口已通过;导出接口因测试数据权限未开放,尚未验证,联调未按期完成需开放权限;运维负责人及开放时间待确认。开发负责人小陈已确认先整理回归用例
验收:10 月 9 日尚未到计划日期,存在进度风险先完成联调,再留出一天回归;需项目负责人在 10 月 7 日前决定是否协调测试数据优先开放

这张表把“做了什么”和“还差什么”放在一起。不要用已完成接口的数量推算完成百分比:各接口工作量和验证难度并未给出。

在 InkFount 中,可先用二级标题建立“当前进展、偏差影响、待协调事项、后续安排”四部分,再填入这些材料。它支持直接编辑正文、用标题组织内容,适合维护同一份报告;项目状态仍要由作者收集、核实并手动更新。编辑与标题操作

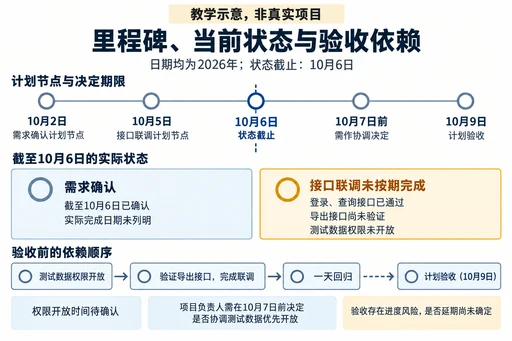

教学示意:2026年项目计划节点与10月6日状态;导出接口待权限开放,完成联调后需一天回归,10月9日验收存在风险。

把“基本完成”改成已完成与剩余事项

下面是依据上表写出的编辑对照,不是实际 AI 输出。

修改前:“接口联调基本完成,剩余工作正在推进,预计按时验收。”

修改后:“登录和查询接口已通过联调;导出接口因测试数据权限未开放,尚未验证。原定 10 月 5 日完成的联调未全部完成。验收前需完成联调并留出一天回归;若 10 月 7 日前权限仍未开放,10 月 9 日验收安排需重新评估。”

修改后保留了完成边界、阻塞原因和条件。这里不能写“预计按时验收”,因为权限开放时间未知;也不能直接写“验收延期”,因为目前材料只支持风险判断。

让 AI 精简表达,再审阅承诺是否准确

选中上述修改后的段落,加入 InkFount 的 AI 对话,可直接提出以下要求:

请精简这段进度说明,将影响验收的风险放在前面,压缩重复背景。保留已通过和未验证的接口、权限阻塞、10 月 5 日原计划、一天回归及 10 月 7 日的条件。不要添加完成比例、新日期或负责人承诺,不把验收风险改成确定延期。

AI 可能给出回答或修改建议。出现修改建议时,查看修改前后,逐组接受或拒绝,再确认应用,接受的修改才进入正文。该功能需要登录、云端稿件和足够的 AI 余额,按实际用量计费。AI 操作帮助、账户与费用

审阅时,压缩重复背景可以接受;删除权限阻塞或一天回归条件应拒绝。若出现“运维将在 10 月 7 日开放权限”,也应拒绝:需要作决定的日期,不是已经承诺的交付日期。保留这些信息,读者才知道协调什么、为何要及时决定。

将问题对应到安排,形成完整报告

把影响验收的风险放在开头,是因为它需要读者采取行动。具体测试记录、接口清单可放附件,正文保留判断进度所需的证据。据此,四部分短报告可以写成:

教学示例:项目进度报告,2026 年 10 月 6 日

一、当前进展 10 月 9 日验收存在风险:导出接口受测试数据权限阻塞,尚未验证。需求已确认,登录和查询接口已通过联调。

二、偏差影响 联调未在原定 10 月 5 日全部完成。验收前需完成联调并留出一天回归;若 10 月 7 日前权限仍未开放,需重新评估 10 月 9 日验收安排。

三、待协调事项 请项目负责人在 10 月 7 日前决定是否协调测试数据优先开放。运维负责人及权限开放时间尚待确认。

四、后续安排 开发负责人小陈已确认先整理回归用例。导出接口验证依赖权限开放,负责人及执行时间仍需确认;完成联调后需安排一天回归,回归执行安排尚待落实。目前不承诺新的验收日期。

这份报告把小陈已确认的行动与尚待决定的事项分开,避免把协调请求写成执行承诺。实际更新时,也应保留状态截止日,否则读者难以判断信息是否仍然有效。

保存报告,再准备交付文件

登录后的云端稿件可自动保存,也可按 Ctrl/⌘ + S 立即保存;提交前确认最新修改已保存。保存说明

打开云端稿件后,选择适合中文稿件的模板及其提供的格式。Word、PDF、LaTeX 是否可用依模板而定;下载后检查标题、日期、表格分页和单位版式要求。导出帮助

现在可打开 InkFount,用一个项目的实际状态写出一段“偏差是什么、影响什么、需要谁协调什么”的说明,再对照原始记录检查每个日期和承诺。
